项目案例化纤

地轨机器人丝锭分拣装车线:3 台 KUKA KR 210,按品种与等级分拣、满架装车

为一条化纤丝锭物流线完成电气设计、PLC 与 HMI 程序和 KUKA 机器人程序:3 台 KR 210 各骑一条地轨,一次抓取 4 个丝锭,按 24 个品种、4 个等级分到 42 个暂存料架,满架后装车,2025 年投运。

3 台
KUKA KR 210 地轨机器人
42 个
暂存料架
24 × 4
品种 × 等级分拣
4 个
丝锭每次抓取

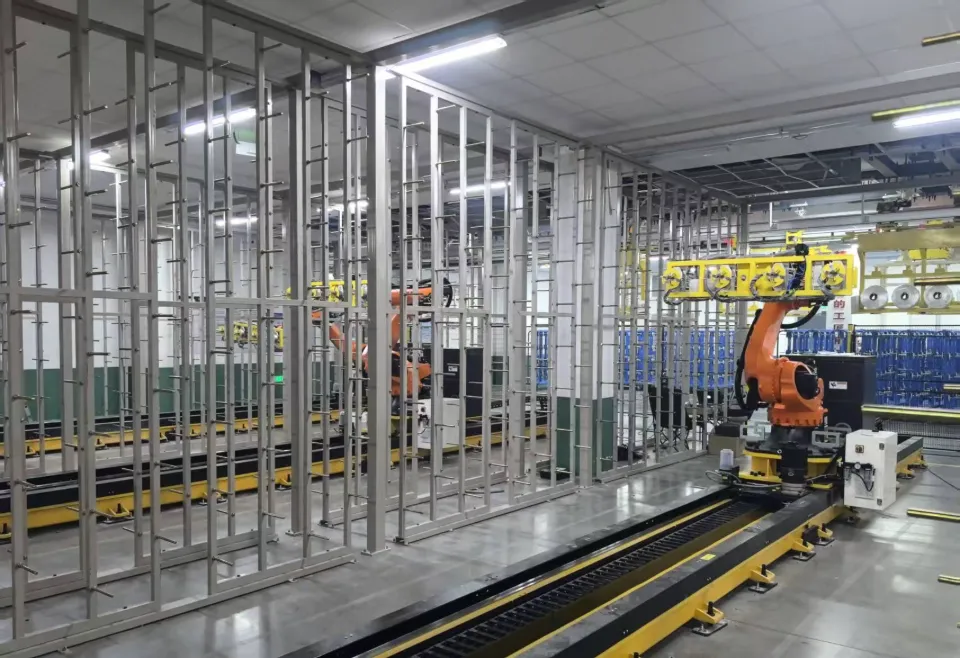

地轨上的 KUKA KR 210 与暂存料架,夹具一次夹取 4 个丝锭(项目实拍)
地轨上的 KUKA KR 210 与暂存料架,夹具一次夹取 4 个丝锭(项目实拍)
控制难点
悬挂输送线送来的丝锭品种、等级混杂,要按品种和等级分到暂存料架,料架存满或结批后再装上丝车;3 台机器人同时承担分拣与装车,装车途中来了分拣任务要优先处理。
我们的方案
3 台 KUKA KR 210 各骑一条地轨,一次抓取 4 个丝锭;PLC 按品种和等级分配料架号与取放号,下发给机器人执行;地轨由 PLC 驱动伺服定位;入料口与 EMS 悬挂车系统对接,丝车转台与穿梭车系统对接。
交付效果
2025 年投运;二期增加缓存料架,用于调整夹具上的物料顺序;投运后按合同为每台机器人扩展料架点位、标定地轨。

项目背景

客户是国内一家自动化设备公司,最终用户是一家化纤企业。纺丝车间的丝锭由 EMS 悬挂车送到分拣区,要按品种和等级暂存,凑满一批后装上丝车,交给穿梭车系统运走。我们负责这套自动分拣装车系统的电气设计、PLC 与 HMI 程序、KUKA 机器人程序,以及现场调试和与上下游系统的对接联调。

工艺流程

工序动作
入料EMS 悬挂车的吊篮载着丝锭到达入料口
抓取分拣机器人沿地轨移到入料口,夹具一次抓取 4 个丝锭
分拣按品种和等级,把丝锭逐个推到对应的暂存料架上:不同品种放不同料架,同一品种的 4 个等级一般分 3 组上架(如 1 级一架,2、3 级一架,4 级一架)
装车料架存满 32 个丝锭或强制结批时,机器人每次抓取 4 个丝锭装上丝车
交接丝车经丝车转台与穿梭车系统交接
优先级装车过程中有分拣任务时,优先处理分拣

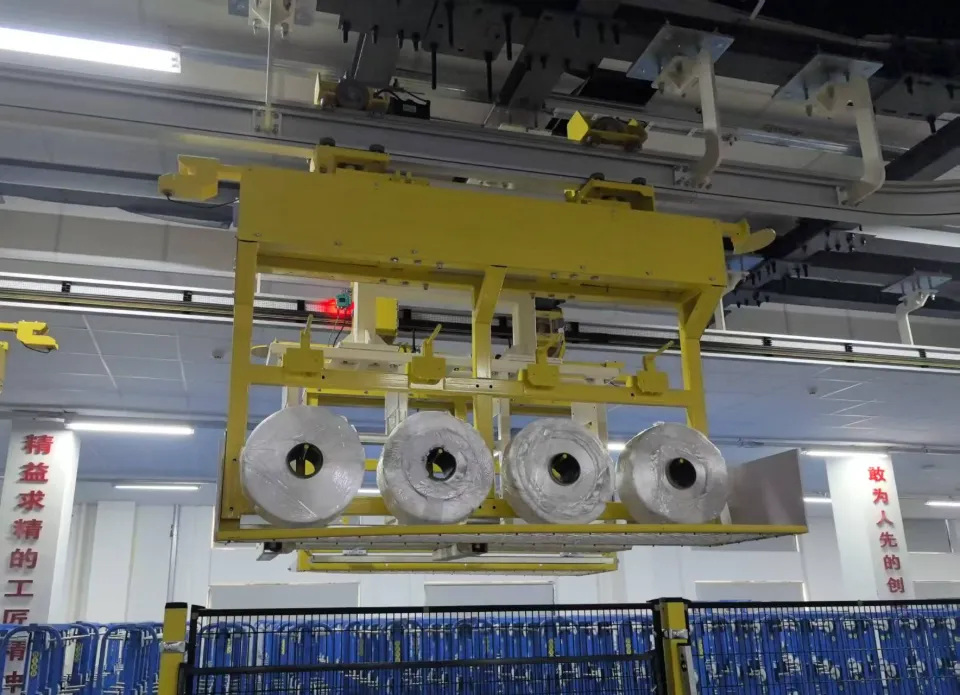

悬挂输送线的吊篮载 4 个丝锭进入分拣区(项目实拍)
悬挂输送线的吊篮载 4 个丝锭进入分拣区(项目实拍)

控制难点

难点说明
多台机器人协同3 台机器人共用入料口和装车位,抓取、分拣、装车要按任务排序,装车中途可插入分拣任务
料位多共 42 个料架,每台机器人对应 13 个暂存料架,每架 32 个丝锭位置;来料最多 24 个品种、每种 4 个等级,料位由 PLC 统一分配
来料混杂二期起,EMS 每次进料最多两种规格、2~8 个丝锭,增加一个缓存料架调整夹具上的物料顺序
系统对接入料口对接 EMS 悬挂车系统,丝车转台对接穿梭车系统

我们的方案

层级配置
机器人3 台 KUKA KR 210 R2700-2(KR C4 控制器),各骑一条地轨
控制器西门子 ET 200SP CPU 1510SP-1 PN,配 ET 200SP 数字量输入、输出模块
地轨由 PLC 驱动汇川伺服定位
夹具一次夹取 4 个丝锭,气缸完成夹紧、推出与伸缩
HMI西门子 SIMATIC 触摸屏,中文界面
通讯PLC 与机器人之间走 PROFINET
要点做法
任务下发PLC 按品种和等级算出料架号与取放号,下发给机器人,机器人按号执行;新增料位时只需补示教点位
外部自动启动PLC 侧用功能块统一 3 台机器人的外部自动启动时序
握手信号到达安全位置、请求夹紧 / 松开、请求伸出 / 缩回等信号逐台在 HMI 上显示
结批一批生产完成时人工给出结批指令,料架不满 32 个也强制清出装车
调试功能HMI 提供单步模式、仿真模式和循环测试

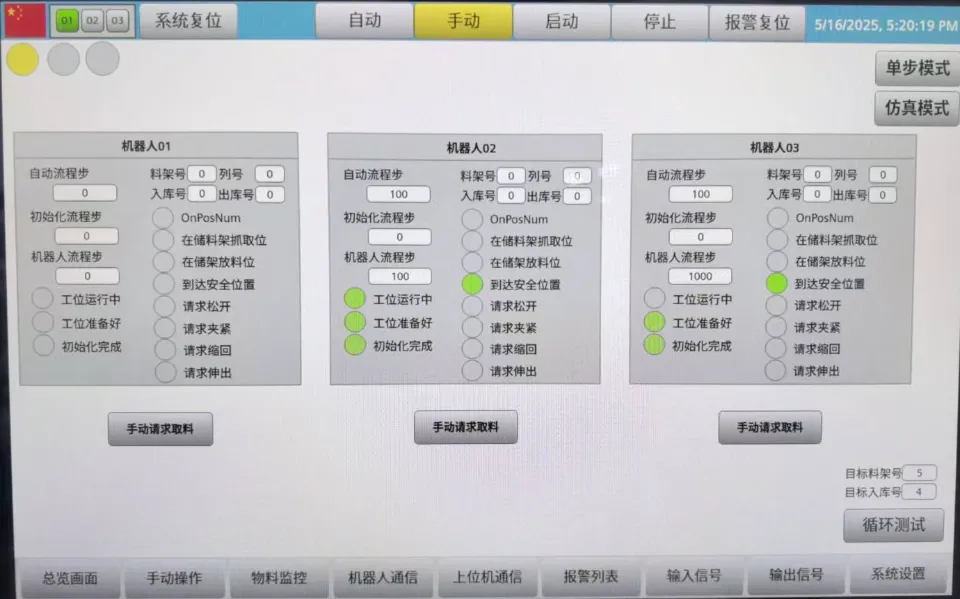

HMI 机器人画面:3 台机器人的自动、初始化与机器人流程步,料架号、列号、入库号、出库号与握手信号(界面截图)
HMI 机器人画面:3 台机器人的自动、初始化与机器人流程步,料架号、列号、入库号、出库号与握手信号(界面截图)

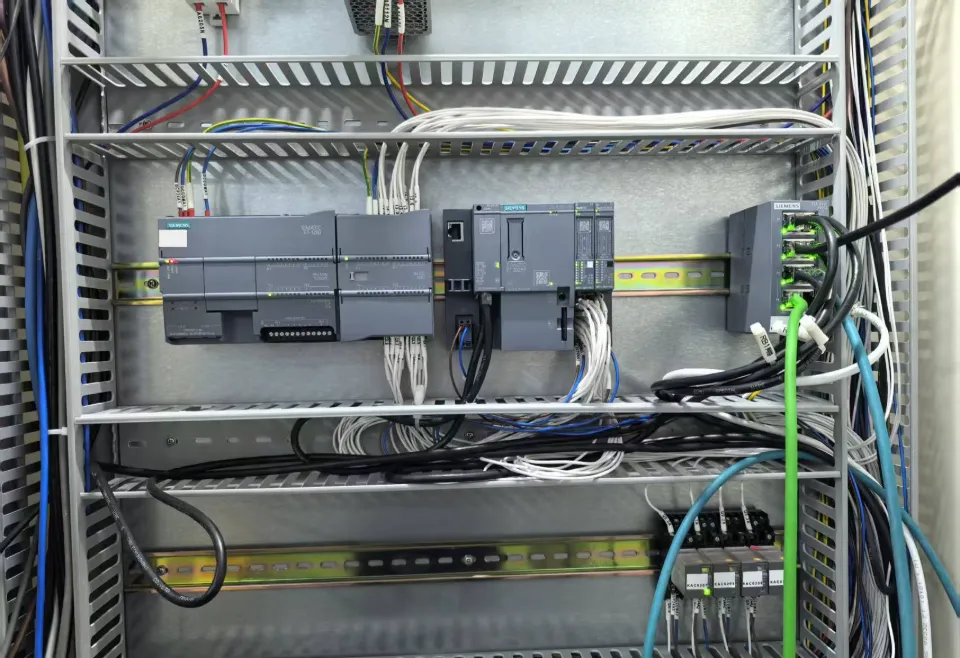

控制柜:西门子 ET 200SP CPU 1510SP-1 PN、S7-1200 与 SCALANCE 交换机(项目实拍)
控制柜:西门子 ET 200SP CPU 1510SP-1 PN、S7-1200 与 SCALANCE 交换机(项目实拍)

我们负责的工作

阶段内容
电气设计电气元器件选型,设计电气图纸
程序开发PLC 程序、HMI 画面、KUKA 机器人程序
现场调试PLC 控制系统调试、机器人现场调试与示教,与穿梭车系统、EMS 悬挂车系统对接联调,生产试运行
交付资料PLC 程序、触摸屏画面程序、机器人程序、电气图纸、操作手册
投运后为每台机器人扩展料架点位、标定地轨,遗留问题远程处理

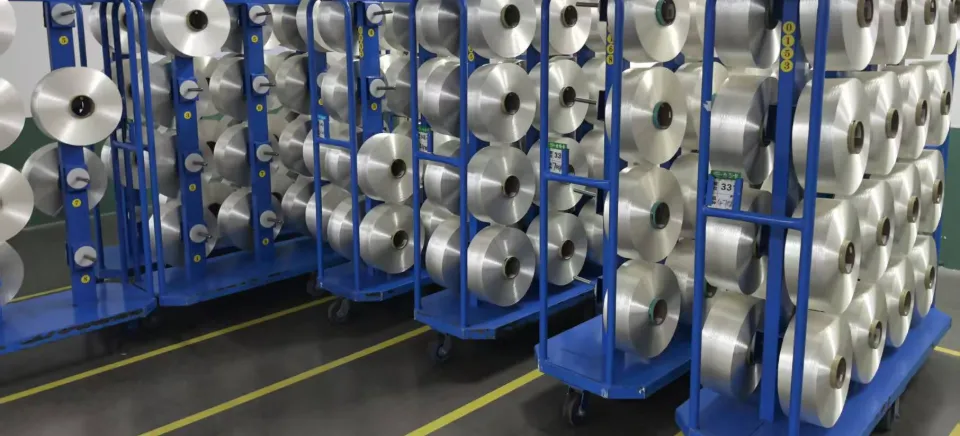

装满丝锭、待交接的丝车(项目实拍)
装满丝锭、待交接的丝车(项目实拍)

交付效果

  • 2025 年投运,3 台机器人完成丝锭的分拣暂存与装车。
  • 二期增加缓存料架,适应每次最多两种规格、2~8 个丝锭的来料。
  • 投运后按合同为每台机器人新增 5 套料架点位,完成地轨标定。

用到的平台

KUKA KR 210 R2700-2KUKA KR C4西门子 ET 200SP CPU 1510SP-1 PN西门子 SIMATIC HMIPROFINET汇川伺服(地轨)

相关服务与文章

其他案例

控制系统方案与调试支持

核心团队来自西门子、贝加莱等外资工业自动化企业,平均从业 10 年以上。电气设计、电柜、PLC 与机器人程序、现场调试,一个团队交付;设备上位机、生产追溯与工单软件自主开发,直连西门子、倍福和汇川等常规平台。
